31.05.2019
ППР-2019

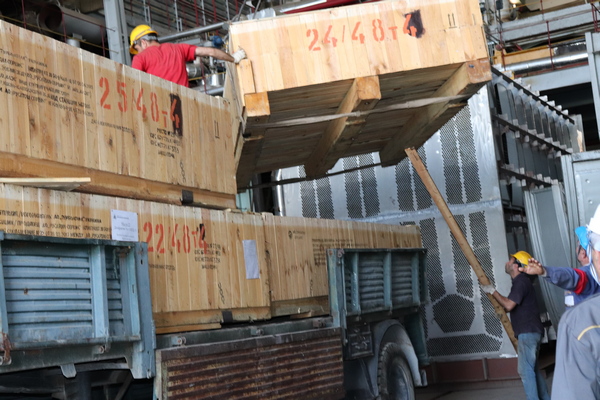

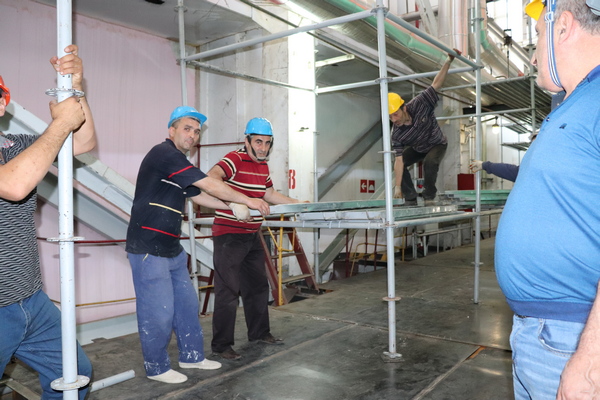

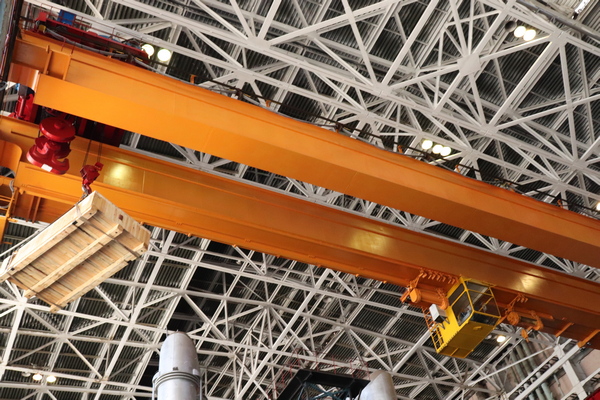

Останов энергоблока №2 ААЭС на ППР 2019г., охватывающий огромный объем работ, подлежащих выполнению в рамках программы продления срока эксплуатации, запланирован на 1 июня 2019г. с 00:00, а пуск, в соответствии с графиком, после 102-дневного останова. Во время планово-предупредительного ремонта предусматриваются следующие основные работы꞉
- средний ремонт реакторной установки ВВЭР-440;
- полная выгрузка ядерного топлива для обследования корпуса реактора;
- инструментальное обследование корпуса реактора;
- устранение дефектов на верхнем блоке реактора;

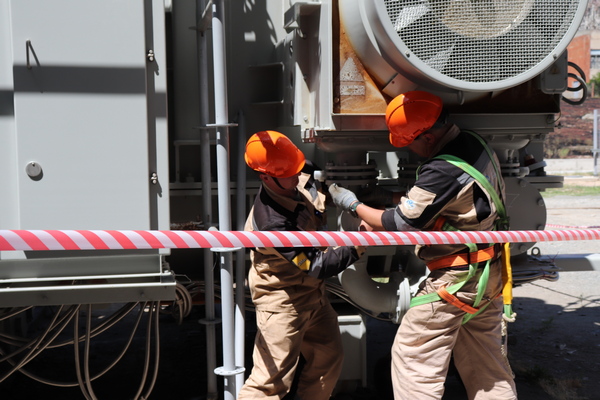

- текущий ремонт автотрансформатора АТ-1 АТДЦН- 200000/220/110/35;
- капитальный ремонт и инструментальное обследование главных запорных задвижек (ГЗЗ) (5);
- замена конденсатора ТА-3 в рамках модернизации;
- замена быстросъемной теплоизоляции (БСТИ) на трех петлях (2,3,6)- ГЦТ;
- замена генератора ТГ-4 с системой возбуждения;
- замена трансформатора Т-4;
- модернизация ТА-4 (турбоагрегат);
- замена системы АЗОТ-16 (система контроля протечек из 1-го контура во 2-ой);
- капитальный ремонт главного циркуляционного насоса (2,3,6);
- работы по модернизации спринклерной системы;
- замена подогревателя подпиточной воды;
- замена насосов газоохлаждения (НГО) генераторов ТГ-3,4;
- замена конденсатных насосов (КЭН) (2,4);
- замена общестанционной компрессорной станции;
- текущий ремонт дизель-генераторной станции (5 дизель-генераторов);
- замена системы антисейсмической защиты (СИАЗ);

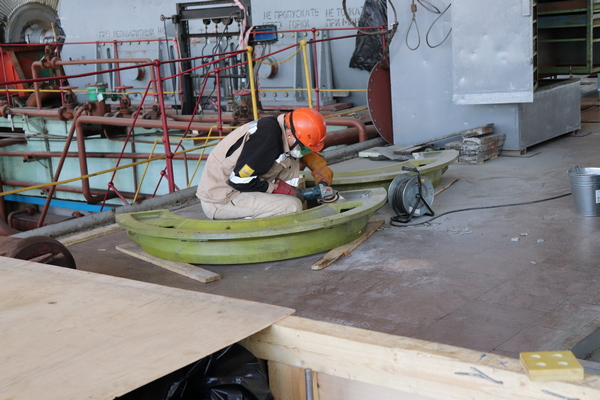

- капитальный ремонт системы регулирования и контроля турбины.
Работы по замене генератора ТВВ-220-2А №4 и модернизация турбины ТА-4 продлятся до конца сентября.
***
С целью реализации работ по модернизации в рамках программы продления срока эксплуатации энергоблока № 2 ААЭС 17-го апреля текущего года, в 22:30 был выполнен останов четвертого турбогенератора. Мероприятия по повышению уровня безопасности ААЭС будут продолжены, и начнется выполнение работ по модернизации оборудования машзала.
