30.06.2020
Планово-предупредительные работы 2020г.
С целью проведения планово-предупредительного ремонта (ППР-2020), охватывающего большой объем работ, подлежащий выполнению в рамках программы продления срока эксплуатации ААЭС, останов энергоблока №2 ААЭС запланирован на 1 июля 2020г., в 00:00, а пуск энергоблока - через 65 дней, 3 сентября. В ходе планово-предупредительного ремонта предусмотрено выполнение следующих основных работ:
1. средний ремонт реактора
2. капитальный ремонт 2-х главных циркуляционных насосов
3. техническое освидетельствование 6-и парогенераторов
4. установка новой информационно-вычислительной системы
5. обследование приводов кассет АРК

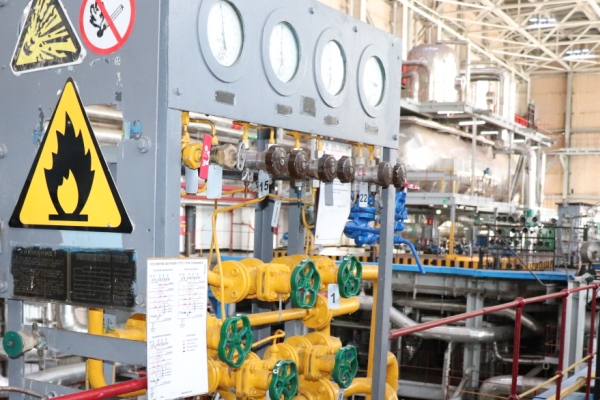

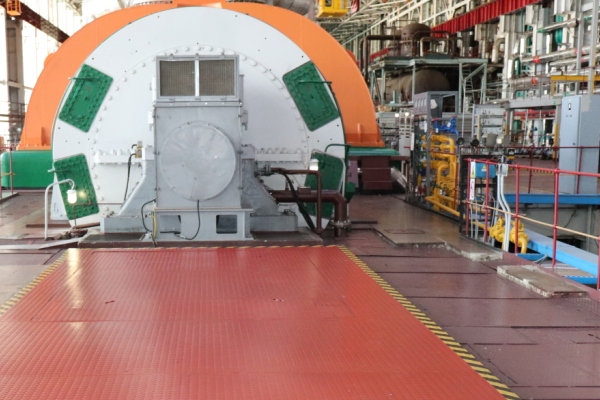

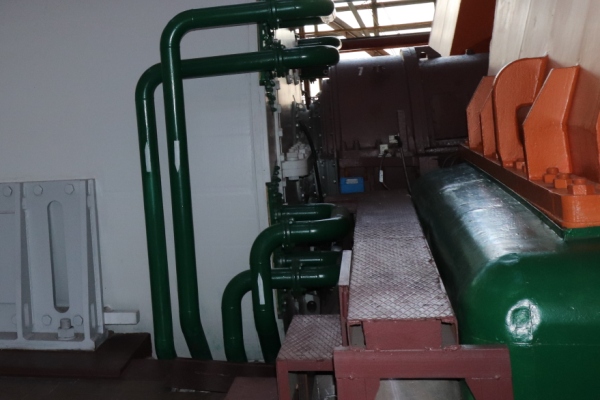

6. текущий ремонт паровых турбин N 3 и 4

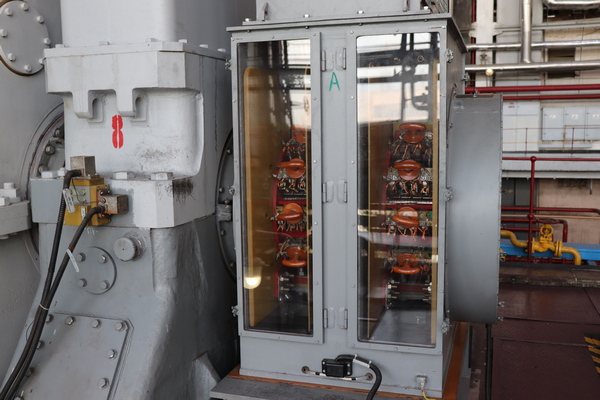

7. капитальный ремонт турбогенератора №3
8. работы по дефектоскопии сварных швов металла главного циркуляционного трубопровода и главных запорных задвижек.
